【百日會戰進行時】國道331線北路段第五分部施工取得新突破!下面層試驗段順利攤鋪!

乘白云扶藍天搏擊炎炎夏日

踏黃沙邀清風建好內蒙公路

       8月18日上午8點58分,在建管辦、總監辦、駐地監理和項目工作人員的共同見證下,國道331線北銀根至路井段公路工程五分部下面層試驗段正式開始施工,這也標志著項目正式進入瀝青混凝土路面施工階段。


細致嚴謹、周密部署

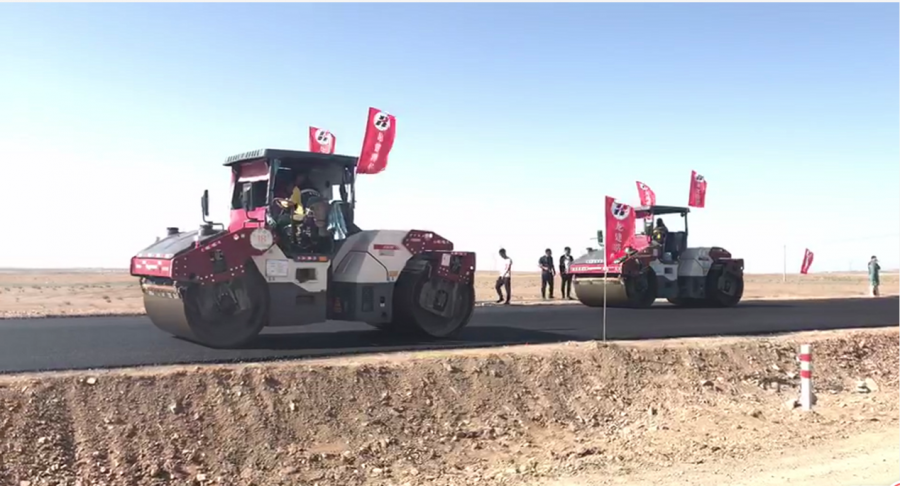

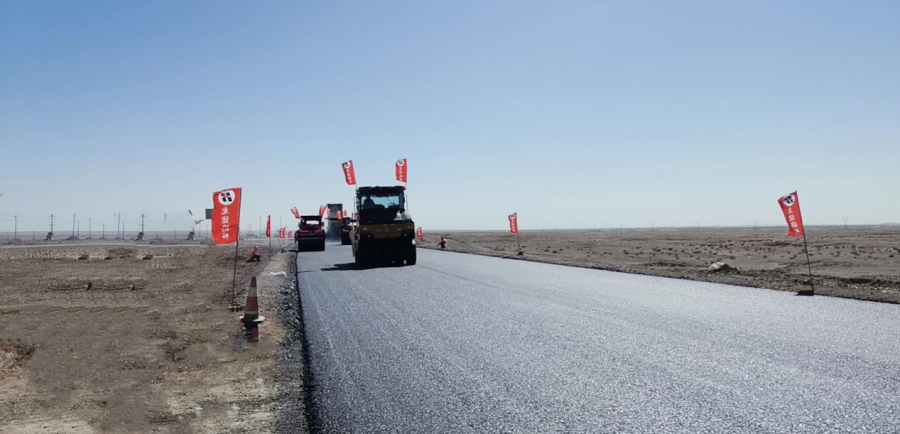

       此次試驗段攤鋪樁號為K347+300~K347+600,攤鋪長度300m,攤鋪寬度10.5m,厚度5cm。現場施工嚴謹細致,嚴格把控施工各項環節,最終達到了良好的試驗效果,得到了現場各單位的一致好評。


        百舸爭流風帆競,攻堅克難奮者先。8月正值阿拉善盟高溫酷暑時節,項目位處戈壁灘,現場施工人員每日面臨著強勁的風沙,極大的溫差,始終秉持著“能承重、敢擔當”的龍建精神,在一次次的挑戰中,意志更加堅韌。


       面對高溫等諸多的不利因素,項目領導班子精準策劃,不因為充滿艱險就望而生畏,不因為路途漫漫就放棄前行,不因為挑戰重重就打退堂鼓,項目多次連夜召開專題會議,緊密部署,最終突破層層困難,確保了試驗段的順利實施。

       為保證下面層試驗段攤鋪施工順利進行,項目部集中優勢資源,優化施工方案,強化安全質量管控,實現“人、機、料”環環相扣,節節相連。施工前精心部署,科學組織,統籌調度各項準備工作:

       一是派駐施工經驗豐富的技術管理人員全程指導;

       二是對涉及本次瀝青下面層試驗段攤鋪的技術管理人員、機械駕駛人員、現場施工的各班組技術工人等,分別進行了施工技術及安全交底;

       三是重點就施工過程中工藝、工序以及質量控制技術要點進行了分析,確保施工過程的質量得到有效控制。在攤鋪過程中,現場施工人員更是嚴格按照標準化作業,各部門分工合作、各司其職,從攤鋪層尺寸、瀝青混合料溫度以及攤鋪層的表面質量等方面,對施工各環節進行全程監控。試驗段施工結束后,試驗室、測量組對試鋪路段的厚度、壓實度等各項技術指標進行了檢測,均滿足規范要求,達到了試驗的預期目的。試驗路段的鋪筑驗證了生產配合比,檢驗了施工方案、施工工藝及操作規程的適用性,為瀝青路面下一步有序施工提供了有效指導。


       此次瀝青下面層試驗段的成功鋪筑,為實現項目全線通車目標打下了堅實的基礎。項目部全體職工將牢記“品牌就是生命”核心理念,安全、有序、快速完成既定目標,繼續發揚最有使命感、最有打贏能力的精神狀態,苦練本領技藝,爭創優異成績,助力龍建品牌影響力的鑄造與傳播,為公司發展做出更大貢獻。
